为了同时在特高压、多端、柔性直流等3个世界电网技术发展最尖端、最前沿领域取得工程实践的成功,南方电网组建了柔直换流阀、直流控制保护系统、柔直变压器及电抗器、直流开关与穿墙套管等4支攻关团队,推进并确定工程整体技术方案和关键技术路线。主要设备自主化率达到100%,原材料(器件)国产化率大幅提升。

IGBT器件是柔性直流换流阀功率模块的核心器件,被称为柔性直流中的“CPU”,目前主要被国外少数厂家垄断,其价格高昂、供货周期长,也是进口量最大的关键器件。

南方电网与中国中车采取共同研发的形式,历经一年半解决了一系列关键技术问题,成功实现该器件在高低端、全半桥、多型号的全面试用,关键性能指标超过同类进口产品。

“工程的投产标志着远距离大容量输电进入特高压柔性直流输电时代。”浙江大学教授、国际电气电子工程师学会(IEEE)会士徐政表示,工程不但具有重大的现实意义,而且具有深远的历史意义。

直击西电东送:首个特高压柔性直流工程投产,创19项世界第一

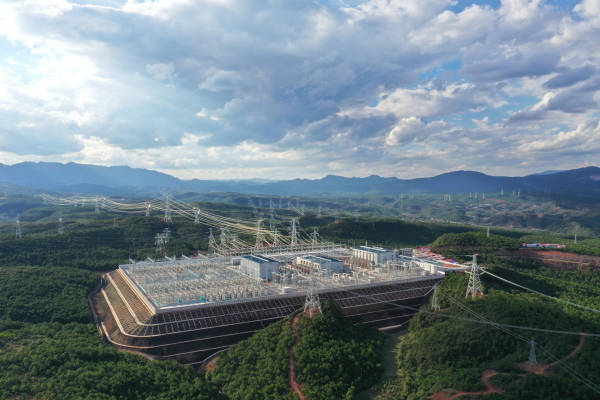

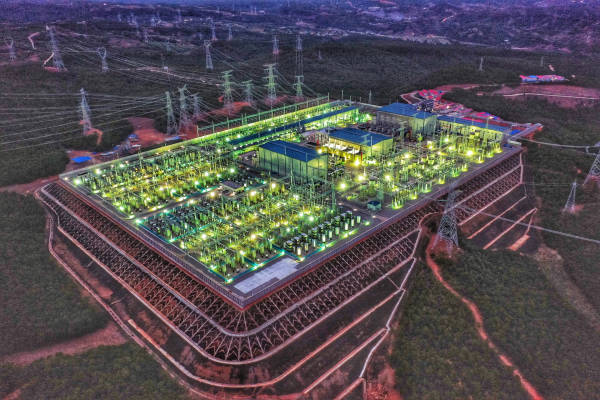

2020年6月9日,乌东德电站送电广东广西特高压多端柔性直流示范工程云南送端昆北换流站进行灯光测试 南方电网供图

拉动产业投资近800亿元

昆柳龙直流工程于2018年3月29日由国家发展改革委核准批复建设,采用±800千伏特高压三端混合直流系统,输送容量800万千瓦。工程总投资242.49亿元,线路起于昆北换流站,落点在广西柳北换流站和广东龙门换流站,途经云南、贵州、广西、广东四省区。

为了克服疫情带来的重重困难,南方电网在工程建设高峰期全线投入11000余人,较原计划增加20%以上。工程还有效带动了包括原材料、电力设备、电力电子器件、设计、施工、监理、检测等在内的电力产业链上下游众多企业的复工复产达产,参建单位达40余家、物资供应商达150家,拉动社会投资约780亿元。

昆柳龙直流工程额定输送容量约占乌东德水电站总装机容量的80%。今年7月,工程提前30天实现第一阶段投产送电,有效服务乌东德电站首批机组投产。

“十三五”期间,南方电网西电东送累计售电量突破1万亿度,是“十二五”期间的1.5倍。2020年迎峰度夏期间,云南、贵州日均输电通道利用小时数达到21.9小时,西电东送通道利用率高达91%,为历年最高水平。
